Percy Barnevick
A execução do projeto ou do programa se concretiza com a realização das atividades planejadas no cronograma do projeto. Na prática, não é necessário que todo o planejamento esteja concluído para iniciarmos a execução. É possível usar o conceito empregado pelo imperador francês Napoleão Bonaparte: É preciso dividir para conquistar!
Ou seja, pode-se dividir o projeto em fases, planejá-las e, assim, iniciar a execução. As partes interessadas estão ansiosas por entregas e resultados. Por isso, quando possível, é interessante uma abordagem baseada em fases, com entregas parciais.

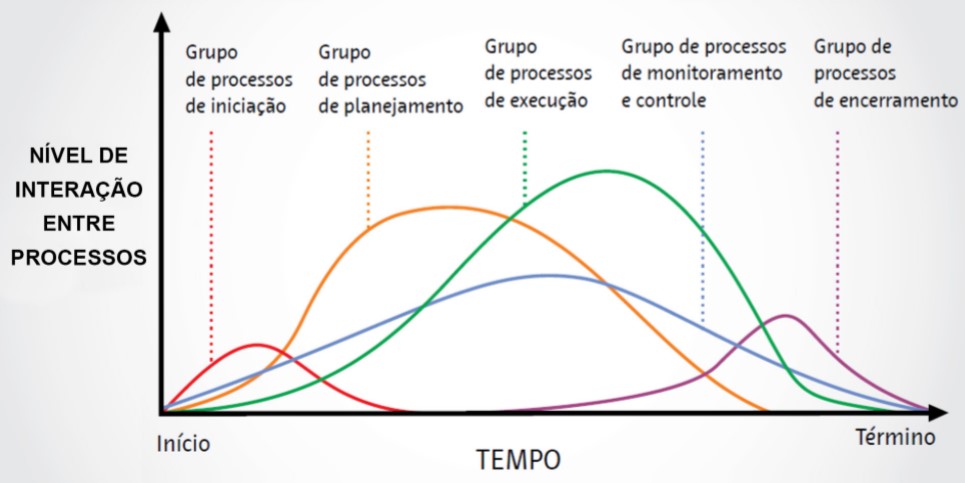

O guia de gerenciamento de projetos, PMBOK, ressalta que as atividades do ciclo de vida de gerenciamento de um projeto se sobrepõem. Observe no gráfico que, na linha do tempo do projeto (eixo horizontal do gráfico), nos primeiros dias, dedicam-se mais esforços a processos relacionados à iniciação. Entretanto, na metade da duração do projeto, observe que o esforço é bem mais acentuado na execução.
No ciclo de vida de um projeto, a execução é a etapa que demanda mais tempo e dedicação da equipe. Ela será concluída após todas as atividades planejadas para o projeto terem sido entregues. Durante a execução é que as ações começam de fato a fluir. Aquilo que no início era incerto, intangível, arriscado, abstrato e sem definições muito claras, passa a tomar forma. A matéria-prima se transforma!
Os produtos são elaborados e, pouco a pouco, as partes interessadas avaliam, validam e fazem uso das entregas. Quando os produtos e serviços atingem o nível de qualidade esperado, aproxima-se o encerramento do projeto, tópico que ainda estudaremos neste módulo.
Relacionada às atividades necessárias para administrar a equipe, distribuir as informações aos interessados, como relatórios, atas de reuniões e notícias, buscar soluções para situações imprevistas, gerenciar riscos, assegurar a qualidade do projeto, gerenciar os contratos com fornecedores. No TJDFT, para apoio às atividades da linha gerencial, o gerente do projeto contará com algumas unidades.
Veja alguns exemplos:
| ASSUNTO | ATIVIDADES REACIONADAS | UNIDADES DE INTERFACE |
| Notícias | Realizar entrevistas Elaborar textos com ilustrações e fotografias Produzir cartazes e artes gráficas Revisar textos Publicar notícia na intranet e internet |
ACS |
| Aquisições | Elaborar projeto básico Analisar projeto básico Obter cotações junto a fornecedores Realizar processo licitatório Assinar contrato |
SEMA |
| Treinamento | Definir tema do curso Alocar espaço para realização do curso Contratar capacitação Acompanhar execução do treinamento Realizar a avaliação de reação |
SEEF |
Relacionada às tarefas que precisam ser implementadas para a execução do produto do projeto. No TJDFT, a realização de atividades da linha técnica depende dos itens do escopo do projeto. Observe alguns exemplos na tabela abaixo:
| ASSUNTO | ATIVIDADES RELACIONADAS | UNIDADES DE INTERFACE |
| Desenvolvimento de Sistemas |
Definir os requisitos Elaborar projeto de interface gráfica e de banco e dados Codificar o sistema Implantar o sistema |
CGTI EPROJTI SEDES |
| Obra de Engenharia |
Elaborar o projeto da obra Definir plantas Realizar cálculos estruturais Aprovar o projeto Executar a obra Entregar a obra |
COB |
| Elaboração de Normativos |
Realizar revisão de acordo com a técnica legislativa Aprovar e publicar a norma |
NURT AJP |
Há outras atividades muito importantes relacionadas ao monitoramento e controle, resumidas na tabela a seguir:
| ATIVIDADE | OBJETIVO | COMO REALIZAR? |
| Verificação do Escopo | Assegura que o produto foi entregue conforme acordado | Realização de testes de uso do produto |
| Controle da Qualidade | Averigua a conformidade do produto do projeto aos padrões | Teste para aferir se o produto atende a padrões estabelecidos em normas, como, por exemplo, a norma ISO |
| Controle de Riscos | Verifica se as condições de riscos definidas no plano de riscos persistem | Realização de reuniões de acompanhamento de riscos |
| Controle de Contratos | Garante que o desempenho do fornecedor atende aos requisitos contratuais e que o comprador atua de acordo com os termos do contrato | Obtenção dos fornecedores relatórios de desempenho e termos de aceite das entregas |
Hora de praticar!
Como é feito o monitoramento e controle no projeto de corrida? Quais são as principais atividades dessa etapa? Podemos identificar algumas:

Minutos depois, após Estevão repassar as informações ao Sr. Paulo:

Observe que todas as partes interessadas participam do monitoramento e controle:
a) A nutricionista, médico e o nosso corredor, Geraldo, realizam as mensurações dos indicadores.
b) O personal trainer, que atua como um escritório de projetos, analisa os indicadores.
c) O gestor do projeto recebe informações sobre o andamento do projeto e dá seu feedback.
3. ENCERRAMENTO
No começo de um projeto podemos fazer tudo,
mas não sabemos nada.
No final do projeto sabemos tudo,
mas não podemos fazer nada.
Peter Drucker
O encerramento poderá ocorrer em três situações:
- Situação 1: Sem redução de escopo – quando se constata a entrega de todos os produtos e serviços previstos bem como a realização dos objetivos propostos. Esse é o chamado caminho feliz de todo projeto.
- Situação 2: Com redução de escopo – alguns produtos e serviços previstos foram implementados. Entretanto, o projeto não entregou todos os resultados previstos.
- Situação 3: Cancelamento – ocorre quando as entregas planejadas não foram concluídas ou não há mais interesse em sua continuidade pela Administração. É diferente de uma suspensão de um projeto, pois, na suspensão, o projeto deixa de ser executado por um período, mas, quando determinado, sua implementação é reativada.
Havendo contratação de produtos e serviços, o gerente deverá receber o aceite formal do cliente com relação aos produtos ou serviços entregues e verificar se todas as atividades necessárias para o encerramento dos contratos tenham ocorrido.
Uma das principais atividades do encerramento está relacionada à obtenção e distribuição de informações para oficializar o término do projeto, após verificar se os seus objetivos foram atingidos e se todos os interessados tiveram suas expectativas atendidas. Também há a função de documentar os resultados do projeto. Faz parte das responsabilidades do gerente e da equipe finalizar e atualizar a documentação do projeto, bem como as suas lições aprendidas, para que estas possam ser aproveitadas em outras oportunidades.
Assim, o gerente e a equipe devem elaborar um termo de encerramento registrando as entregas efetuadas. O gerente ainda pode solicitar à ACS a cobertura de um evento ou reunião de encerramento. Notícias, entrevistas e reportagens poderão ser geradas para divulgação aos servidores do TJDFT e ao público externo, caso seja oportuno. Nesse evento de encerramento, devem ser destacados não só os produtos e serviços entregues e benefícios alcançados, como também os desafios e lições aprendidas.
Por meio delas, é possível evitar e prevenir erros vivenciados no passado e aprimorar a gestão do conhecimento. É sempre bom lembrar que se deve registrar não só as más experiências dos projetos, mas também as exitosas.

Confira agora um vídeo sobre As vantagens da documentação das lições aprendidas de projetos.
O vídeo indica três pontos:
a) As reuniões sobre lições aprendidas devem ser sempre feitas no final do projeto ou fase.
b) Toda a equipe do projeto deve participar das reuniões de lições aprendidas. Essas reuniões devem ter sempre um facilitador.
c) É preciso que seja feita uma reflexão e discussão dos principais desafios vivenciados.
Hora de praticar!
E agora, pessoal, como encerrou o nosso projeto de corrida?
