Objetivos do Módulo Conteúdos
  • Descrever as etapas do planejamento de um projeto
  • Distinguir um plano de gerenciamento de um projeto ou programa
  1. A importância do planejamento
  2. Geraldo, vamos planejar?
    • Etapa 1 – Elaboração da Estrutura Analítica do Projeto (EAP)
    • Etapa 2 – Identificação da Equipe
    • Etapa 3 – Planejamento Orçamentário
    • Etapa 4 – Planejando a Comunicação
    • Etapa 5 – Estruturação do Cronograma
    • Etapa 7 – Planejando os Riscos

3. Resumo do Módulo

O planejamento de longo prazo não lida com decisões futuras, mas com o futuro de decisões presentes.

Peter Drucker

Um projeto pode ser comparado muitas vezes a um iceberg. Você, como gerente ou integrante de equipe, tem uma noção clara do que é visto a olho nu. Contudo, há o desconhecido, o que está abaixo do nível do mar, que você só passa a conhecer quando os requisitos são mais bem detalhados, os riscos são conhecidos, as pessoas necessárias estão disponíveis e o orçamento é planejado.

Assim, se você trabalha com projetos em que há muitas indefinições em relação ao que se quer ou em relação a como atingir os objetivos propostos no termo de abertura, não se preocupe! Essa é uma situação muito comum. É por essa razão que a etapa de planejamento é de suma importância. Ela é que vai nos ajudar a esclarecer esses pontos que não estão visíveis!

O plano não é 100% previsível na maioria dos casos. A execução nem sempre ocorre conforme o que planejamos.

Ouça um conteúdo sobre planejamento em ondas sucessivas e como fazê-lo, com o especialista Ricardo Vargas, clicando no ícone a seguir:

2. GERALDO, VAMOS PLANEJAR?

No módulo 2, apresentamos como nascem os projetos, a relação dos projetos com o Plano Estratégico do TJDFT, as reuniões de condução para estabelecimento dos pontos a serem discutidos no projeto, o termo de abertura, a análise de viabilidade, e o parecer técnico que qualificará o projeto como estratégico ou setorial.

No estudo de caso, conhecemos o Geraldo, que quer executar um projeto de corrida para diminuir seu peso e está sendo patrocinado por seu pai, o Sr. Paulo, para conseguir seu objetivo. Conforme recomendação do Estevão, seu personal trainer e nosso Escritório Corporativo de Projetos, ele foi à nutricionista e ao médico do esporte, a equipe técnica, que lhe deram o seguinte feedback:

Após os resultados das consultas iniciais, Geraldo apresenta os dados para seu personal trainer:

Pois é, a vida do gerente não é tão fácil, mas há ferramentas e técnicas que podem auxiliá-lo nesta missão. Segundo o Plano Geral do Projeto Estratégico – PGPE, a fase de planejamento prevê a elaboração dos seguintes documentos:

  1. Plano Geral do Projeto – PGP
  2. Estrutura Analítica do Projeto – EAP;
  3. Cronograma do Projeto.

Para isso, algumas etapas são bastante úteis:

  1. elaborar a Estrutura Analítica do Projeto;
  2. identificar a equipe necessária para realização do projeto;
  3. estimar o orçamento, ou seja, os custos das aquisições dos produtos e serviços;
  4. planejar as comunicações necessárias;
  5. estruturar o cronograma, com os prazos das principais entregas, custos e recursos necessários;
  6. definir os indicadores de resultado e de desempenho;
  7. planejar os riscos.

Etapa 1 – Elaboração da Estrutura Analítica do Projeto (EAP)

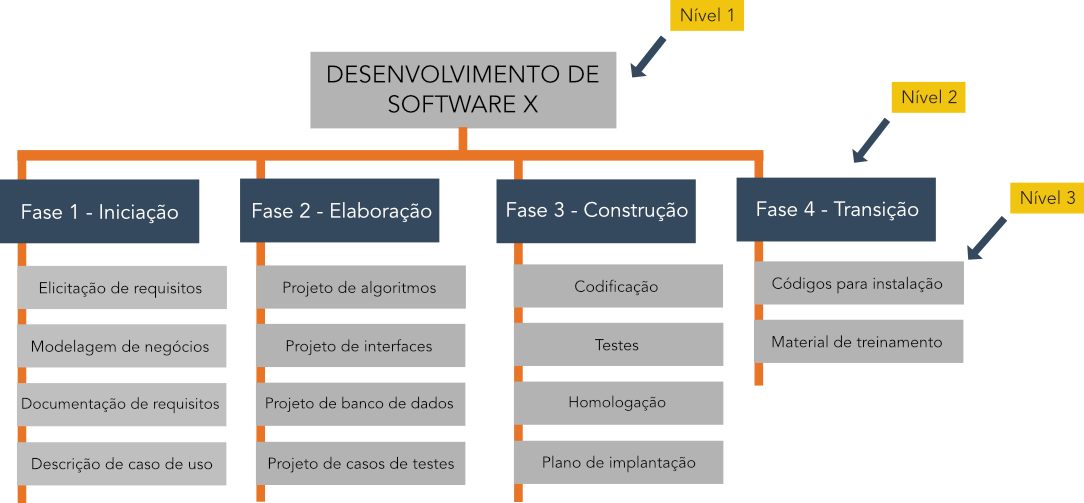

A Estrutura Analítica do Projeto (EAP) (em inglês Work Breakdown Structure – WBS) é um desenho gráfico muito abordado na literatura de gestão de projetos. Detalha o trabalho a ser realizado em cada ETAPA ou PRODUTO em PACOTES DE TRABALHO que possibilitam atribuir responsabilidades, negociar prazos, dimensionar recursos, atribuir custos e definir marcos.

Para elaborar uma EAP, é bom conhecer três conceitos:

  1. Entrega – É qualquer resultado do projeto: serviço ou produto. Deve possuir um resultado verificável, tangível ou mensurável, por exemplo: um software desenvolvido, produto adquirido e implantado, um normativo, um desenho de processo de trabalho.

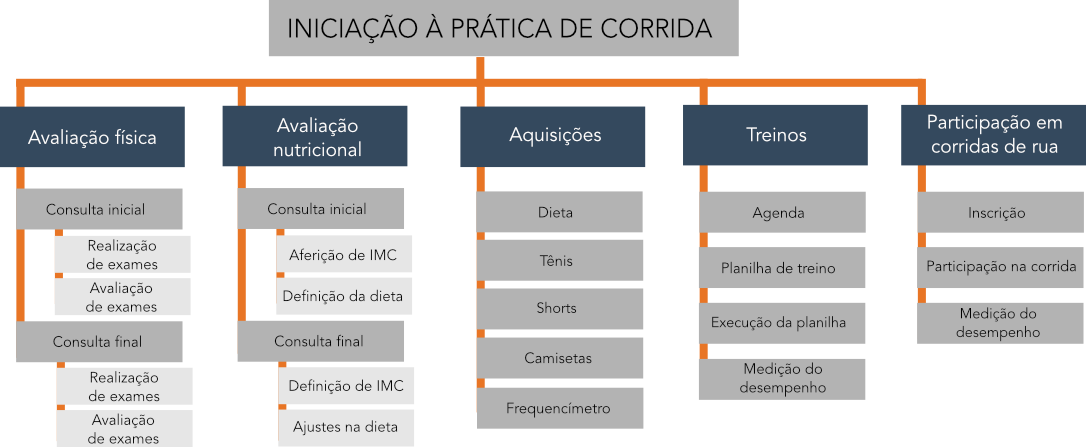

  2. Tarefa ou atividade – As tarefas ou atividades não são incluídas na EAP, mas serão utilizadas na decomposição da EAP quando for construído o cronograma.
  3. Pacote de trabalho É denominado pacote de trabalho o mais baixo nível da EAP. Como o nome já diz, é um conjunto de atividade agrupadas conforme a necessidade do projeto. É o ponto onde o custo e a duração das atividades para o trabalho podem ser estimados e gerenciados.

Dicas Importantes

Essa regra ajuda a definir até onde quebrar os níveis de uma EAP. Para fins de torná-lo gerenciável, considera-se que o pacote de trabalho pode ser realizado de 8 a 80 horas (de um dia a duas semanas de trabalho). Se o pacote necessitar de um esforço maior de duração, por exemplo, 120 horas, poderá ser quebrado em dois subpacotes.

Um dos trabalhos que todo projeto tem é o seu gerenciamento. Portanto esse trabalho poderá constar na EAP, caso o gerente deseje acompanhar itens como a elaboração do termo de abertura, do plano de gerenciamento, dos relatórios de acompanhamento, entre outras documentações relativas à gestão do projeto.

A EAP deve ser construída com a participação da equipe técnica, do Escritório Corporativo de Projetos e outras partes interessadas.

Dicas de softwares

Entendi o que é EAP, mas quais ferramentas podem ser utilizadas para a sua elaboração?

Há diversas ferramentas de software que podem ser utilizadas para a produção de EAP.

Entre elas, podem ser utilizadas as ferramentas para construção de mapas mentais. Entre os softwares mais conhecidos se destacam o Freemind e o Xmind. Ambos são aplicativos do tipo software livre, ou seja, não há custos para instalação.

Além das ferramentas de mapas mentais, podem-se utilizar softwares bastante conhecidos como o editor de textos Microsoft Word ou o editor de apresentações Power Point. Basta utilizar o recurso Organograma, conforme apresentado no passo a passo ao lado (figura 10):

1. Selecione o item de menu Inserir;
2. Clique em SmartArt;
3. Selecione o item Hierarquia;
4. Escolha um modelo de organograma.

Será aberta uma tela para edição da EAP do seu projeto (figura 11).

Para inserir novos itens, basta clicar com o botão direito do mouse em um item, escolher a opção Adicionar Forma, conforme ilustrado a seguir.

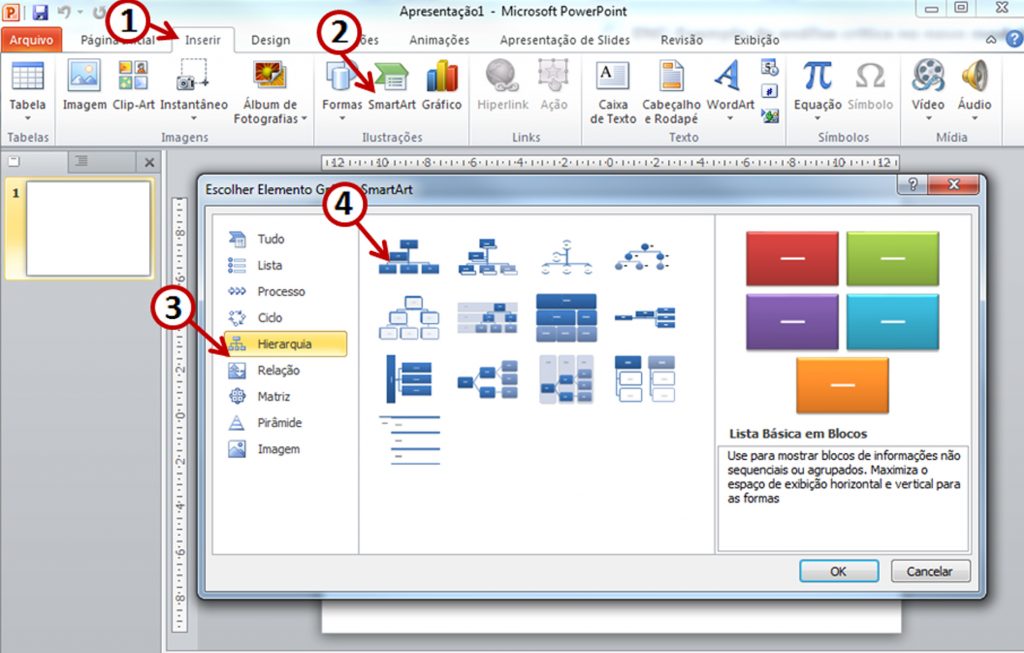

Figura 10 – Tela do Power Point

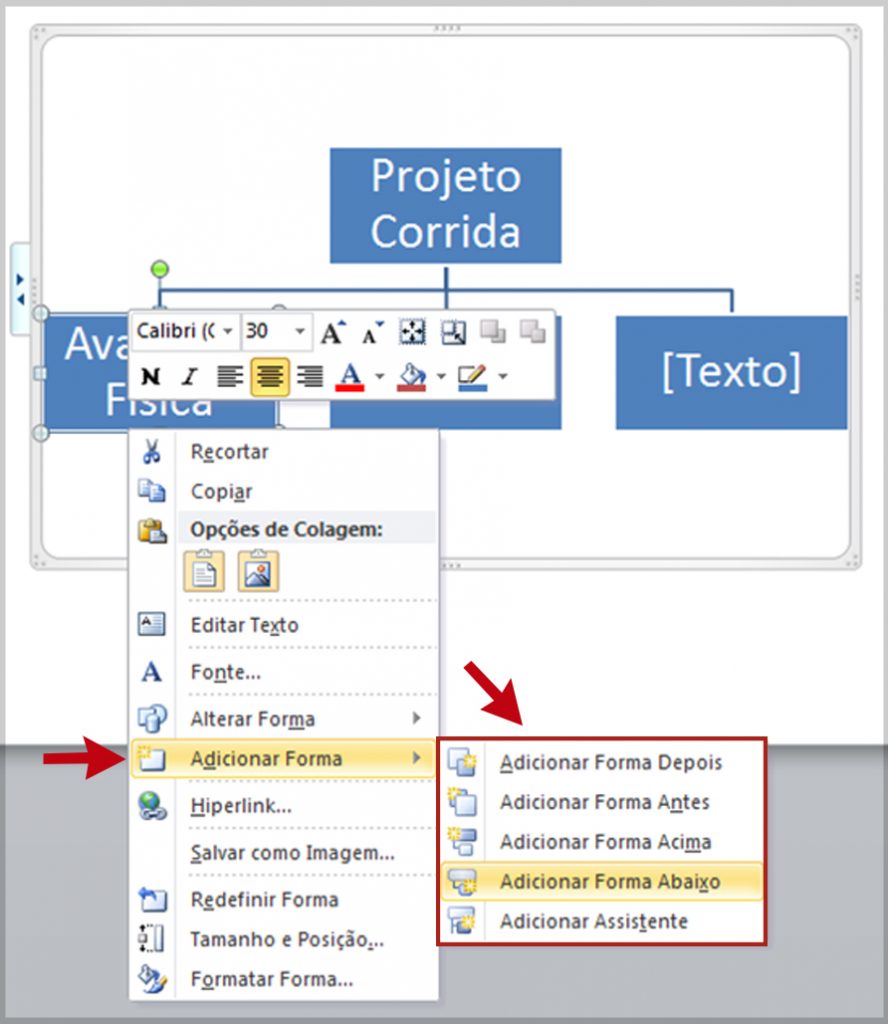

Figura 11 – Tela do Power Point

Confira agora um vídeo do Prof. Ricardo Vargas que trata sobre dicas para construção da EAP. Ele reforça a regra 8-80, que diz que os pacotes de trabalho devem durar entre 1 dia (8 horas) a 2 semanas (80 horas). Ele mostra também que pacotes de trabalho muito pequenos não são recomendáveis, pois eles aumentam a necessidade de gerenciamento.
