3. ENVOLVIDOS NO GERENCIAMENTO DE PROJETOS E PROGRAMAS
Há diversos papéis exercidos no gerenciamento de projetos e programas. No TJDFT, os responsáveis pela condução e coordenação de projetos são definidos no Processo de Gestão de Projetos Estratégicos – PGPE. São eles:
São critérios-chave que influenciam no desempenho do projetos, para seu sucesso ou fracasso. Podemos citar alguns fatores importantes para que o projeto tenha sucesso:
Envolvimento das Unidades Gestoras e de Interface
Quanto maior o envolvimento e integração das unidades gestoras e de interface no planejamento e na implantação do projeto, melhor será o resultado final. Caso ocorram mudanças no curso do projeto, elas devem ser amplamente discutidas e negociadas. Dessa forma, fica mais fácil avaliar e discutir riscos e impactos causados no cronograma, nos custos e na qualidade. Assim, se o projeto envolve uma licitação de materiais, por exemplo, a Secretaria de Recursos Materiais deve participar desde o início para que os prazos do procedimento licitatório sejam definidos adequadamente.
Equipe Capacitada
As pessoas representam a parte mais importante em um projeto. É atribuição do gerente garantir que as pessoas alocadas no projeto sejam capazes de executar as tarefas conforme o planejado. Ele deve planejar as ações de capacitação da equipe, devendo negociá-las com o apoio da Secretaria de Recursos Humanos, Escola de Formação e da Secretaria de Planejamento e Gestão Estratégica.
Reuniões de Acompanhamento Periódicas
São fundamentais as reuniões de acompanhamento com participação do gerente de projeto, do SERGEP e dos demais envolvidos, pois elas ajudam a identificar problemas, avaliar e reduzir ameaças e promover ações corretivas e controles.
Tendo em vista que o SERGEP tem acesso às informações de todos os projetos e ao conjunto de lições aprendidas, a utilização de uma agenda entre o gerente e o SERGEP é medida de segurança. Isso porque, com essa parceria, pode-se fazer o registro proativo de ações preventivas e corretivas.
Você sabia que no TJDFT existe um processo aplicados aos nossos projetos estratégicos?
Ele contempla:
- um processo de trabalho definido em grupos de atividades e tarefas;
- modelos de documentos que são elaborados durante o ciclo de vida do projeto, todos também disponíveis no SEI.
O gerenciamento de projetos possui um ciclo de vida com quatro grupos de atividades, após a captação dos projetos, de acordo com o PGPE:
- Iniciação,
- Planejamento,
- Execução/Controle,
- Encerramento.

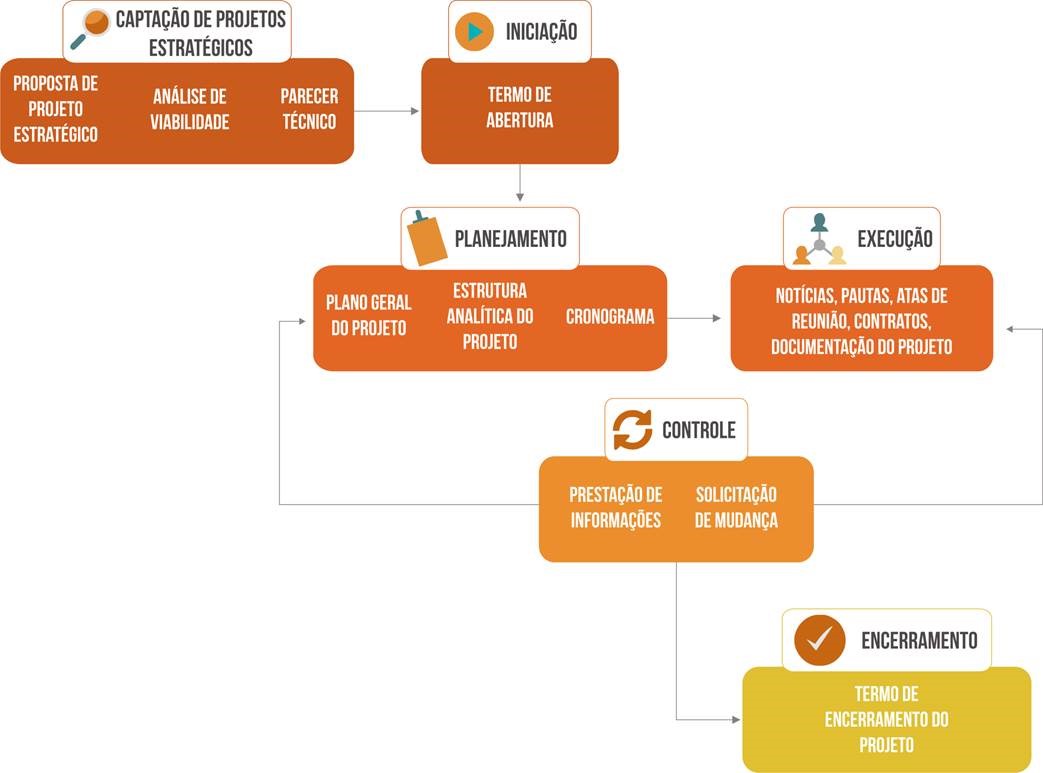

Em cada grupo, o gerente e o SERGEP elaboram documentações específicas que registram o andamento do projeto, conforme ilustrado a seguir:

Na CAPTAÇÃO DE PROJETOS, a unidade demandante (Gestora do Projeto) submete ao SERGEP uma PROPOSTA DE PROJETO ESTRATÉGICO, que servirá de insumo principal para a inclusão ou não do projeto no Portfólio Estratégico. O SERGEP providenciará a ANÁLISE DE VIABILIDADE TÉCNICA junto às unidades executoras da iniciativa proposta. Em seguida, fará um PARECER TÉCNICO que indicará se a iniciativa tem natureza estratégica. O parecer técnico será revisado e encaminhado pela SEPG ao Comitê de Governança e Gestão Estratégica para avaliação e, logo em seguida, ao Presidente do Tribunal que decidirá sobre a inclusão ou não do projeto proposto no Portfólio de Projetos Estratégicos.
Caso seja decidido pela inclusão do projeto no Portfólio, o SERGEP comunicará a decisão à unidade gestora e solicitará a elaboração do TERMO DE ABERTURA DO PROJETO – TAP. A partir desse momento, o ciclo de vida do projeto é iniciado.
A primeira fase do ciclo de vida do projeto é a INICIAÇÃO. Nessa fase, será elaborado o TAP. O termo de abertura é o documento responsável por nortear o planejamento e por conceder ao GERENTE DO PROJETO a autoridade necessária para aplicação de recursos do TJDFT nas atividades do projeto.
Em seguida, o projeto segue para a fase de PLANEJAMENTO. Nessa etapa, é elaborado o PLANO GERAL DO PROJETO, a ESTRUTURA ANALÍTICA DO PROJETO e o CRONOGRAMA.


A iniciativa, então, segue para sua EXECUÇÃO. O Gerente e a equipe do projeto, formada por representante das unidades técnicas necessárias ao desenvolvimento do projeto, conduzem as atividades propostas no planejamento. O cronograma deve ser atualizado a cada resultado alcançado, para que as partes interessadas fiquem cientes sobre o andamento do projeto.
Paralelamente à execução, o Gerente pratica atos de CONTROLE. Um deles ocorre por meio da PRESTAÇÃO DE INFORMAÇÕES ao SERGEP para a elaboração dos RELATÓRIOS DE EXECUÇÃO DO PORTFÓLIO ESTRATÉGICO. Há também a ação de controle que surge da necessidade de mudanças em relação ao planejamento original do projeto. A sua formalização ocorre por meio de SOLICITAÇÃO DE MUDANÇA no PA de acompanhamento do Projeto Estratégico.
Assim que as entregas previstas no escopo do projeto são concluídas, tem-se o ENCERRAMENTO do projeto. Nesse momento, o Gerente, com auxílio do SERGEP, elabora o TERMO DE ENCERRAMENTO DO PROJETO – TEP.
Durante todo o ciclo de vida do projeto, há outros dois documentos utilizados com frequência: a PAUTA DE REUNIÃO e a ATA DE REUNIÃO. Apesar dos nomes parecidos, suas finalidades são distintas. A pauta serve para estabelecer os temas a serem tratados; esse documento deve ser distribuído previamente pelo organizador da reunião aos participantes. A ata registra o que foi discutido na reunião e suas decisões. Em outras palavras, a pauta é prévia à reunião e a ata, posterior.
O quadro a seguir apresenta, de forma resumida, todos os grupos de atividades e os modelos de documentos propostos pela metodologia:
| ETAPAS | DOCUMENTOS GERADOS | OBSERVAÇÕES SOBRE O DOCUMENTO |
|---|---|---|
| Captação de Projetos Estratégicos | Proposta de Projeto Estratégico | Identifica o problema, a solução proposta, as unidades executoras e a vinculação estratégica |
| Análise de Viabilidade | Avalia se a iniciativa é tecnicamente exequível | |
| Parecer Técnico | Indica se a iniciativa é estratégica ou setorial | |
| Iniciação | Termo de Abertura | Identifica a vinculação estratégica, o objetivo do projeto e designa o Gerente do Projeto titular e seu substituto |
| Planejamento | Plano Geral do Projeto | Descreve o escopo do projeto, unidades envolvidas em sua execução, riscos envolvidos, custos, necessidade de recursos humanos, etc. |
| Estrutura Analítica do Projeto | Apresenta a decomposição do projeto por entregas previstas | |
| Cronograma | Planejamento de prazos para as atividades do projeto | |
| Execução/ Controle | Prestação de informações | O SERGEP periodicamente entra em contato com os gerentes para solicitar informações sobre o andamento do projeto. Essas informações subsidiam o Relatório de Execução do Portfólio Estratégico. |
| Solicitação de mudança | Sempre que necessário, o Gerente do Projeto pode submeter ao SERGEP uma solicitação de mudança, que será encaminhada à Presidência para deliberação | |
| Encerramento | Termo de Encerramento do Projeto | Oficialmente encerra as atividades relacionadas ao Projeto e seu ciclo de vida. Registra qual o produto entregue, motivo do cancelamento e quem irá gerir o produto. |
Chegamos ao fim do nosso primeiro módulo! Até agora, vimos vários conceitos existentes na gestão de projetos. Nos próximos módulos, colocaremos em prática a gestão de projetos. Vamos estudar cada uma das etapas, explorar toda a documentação que é gerada para registrar a condução da iniciativa, da iniciação ao encerramento.
Contamos com a sua companhia no próximo módulo!
